Hoy es Sábado 31 de Enero de 2026 y son las 12:19 - CUENTA REMUNERADA DEL NBCH: INTERESES DIARIOS Y DINERO SIEMPRE DISPONIBLE / DESDE EL 1 DE FEBRERO: INSSSEP UNIFICA SU SISTEMA DE RECETA DIGITAL / ENCUENTRO VOCACIONAL PARA CHICAS DESDE LOS 12 AÑOS EN LA PARROQUIA DE VILLA ÁNGELA / LA SOCIEDAD RURAL DE VILLA ÁNGELA CELEBRA SUS 54 AÑOS Y DESTACA SU CRECIMIENTO INSTITUCIONAL / EL MUNICIPIO INTENSIFICA LAS TAREAS DE MANTENIMIENTO URBANO EN DISTINTOS SECTORES / VILLA BERTHET: RESICO RATIFICÓ EL COMPROMISO DE UN ESTADO CERCANO Y FORTALECIÓ EL DIÁLOGO INSTITUCIONAL / MILLONARIOS PREMIOS DE LA POCEADA: GANADORES EN SÁENZ PEÑA, QUITILIPI Y CHARATA / PAPP ANALIZÓ LA GESTIÓN MUNICIPAL 2026 TRAS UNA REUNIÓN DE GABINETE / Cnel. Du Graty: RECUPERARON UN TELEVISOR SMART TV SUSTRAÍDO Y DETUVIERON AL PRESUNTO AUTOR / CNEL. DU GRATY YA TIENE HOSPITAL A NUEVO: ZDERO LO INAUGURÓ / EL INTENDENTE PAPP EXPRESA SU PROFUNDA PREOCUPACIÓN POR EL CIERRE DE LA PLANTA DE EMILIO ALAL S.A.C.I.F.I. / VILLA BERTHET: GRAN SECUESTRO DE 13 PLANTAS DE MARIHUANA / EL INTENDENTE PAPP EXPRESA SU PROFUNDA PREOCUPACIÓN POR EL CIERRE DE LA PLANTA DE EMILIO ALAL S.A.C.I.F.I / LA CLOTILDE: SECUESTRARON VARIAS PLANTAS DE MARIHUANA CERCA DE UNA CASA / GREMIALISTAS DOCENTES DEL CHACO CONVOCAN A MARCHA POR LA RESTITUCIÓN DE LA CLÁUSULA GATILLO / ESCLARECEN ROBO Y APREHENDEN A UN HOMBRE EN CORONEL DU GRATY / EL GOBIERNO PROVINCIAL ANUNCIÓ EL CRONOGRAMA DE PAGOS DE SUELDOS DE ENERO / Esta decisión se toma con gran pesar": Una empresa textil surgida en 1914 anunció el cierre de sus dos plantas en Goya y Villa Ángela y el despido de 250 trabajadores / Cnel. Du Graty: DAN CON UN HOMBRE CON DOS PEDIDOS DE RESTICCIÓN VIGENTES / CON FONDOS PROVINCIALES, AVANZAN LAS OBRAS EN EL HOSPITAL DE VILLA ÁNGELA /

31.3°

Villa Ángela

PROVINCIALES

9 de julio de 2021

SECHEEP: ETAPA FINAL DE LAS OBRAS DE MEJORAMIENTO DEL SUMINISTRO ELÉCTRICO A LA ISLA DEL CERRITO

Los trabajos se encuentran en la última parte antes de su puesta en servicio. Abarcaron la repotenciación de 45 kilómetros de línea aumentando el perfil de tensión de 13,2 KV a 33 KV; y la adecuación de la Estación Transformadora de la localidad con un nuevo equipo de 2,5 MVA en 33 KV.

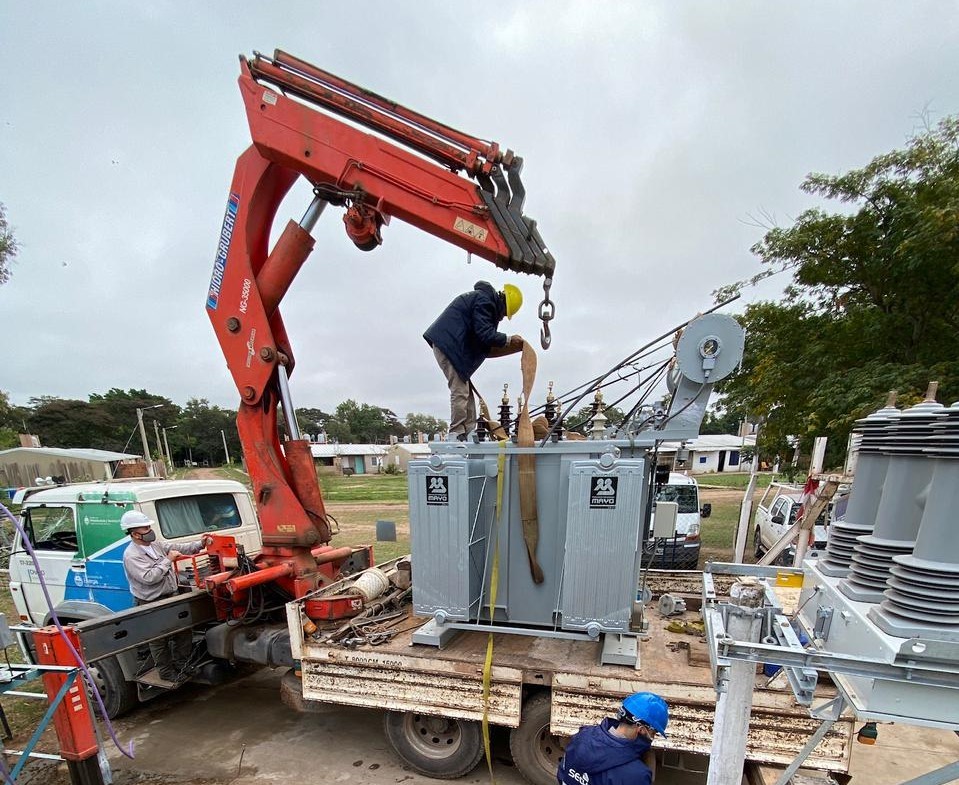

En tiempo récord, los operarios de Secheep entraron en la etapa final del programa de obras que se ejecutan para elevar la potencia y la calidad del servicio de energía eléctrica a la Isla del Cerrito. En ese marco, finalizaron los trabajos en la estación transformadora de la localidad, así como la reconversión de 45 kilómetros de una línea de 13,2 a 33 Kv, que permitirá beneficiará directamente a la red energética de la zona.

Las obras abarcaron la reconversión y repotenciación de la línea de interconexión “Margarita Belén – Isla del Cerrito” aumentando el perfil de tensión de 13,2 KV a 33 KV. En total, fueron casi 45 kilómetros de un tendido eléctrico que de ahora en más garantizará un servicio de calidad en la localidad ribereña.
Además, en forma conjunta Secheep ejecutó la adecuación de la Estación Transformadora de la Isla del Cerrito sumando un nuevo equipo de 2,5 MVA en 33 KV. Las obras beneficiarán directamente a las 915 familias de la Isla del Cerrito e indirectamente a Margarita Belén, Puerto Antequeras, Colonia Benítez y zonas cercanas.
La obra y los trabajos son financiados y ejecutados por Secheep, con un monto cercano a los 40 millones de pesos de inversión en equipos y materiales. Esta nueva infraestructura eléctrica, además de mejorar la calidad de vida de las familias, beneficiará el impulso del turismo en toda la localidad y la zona costera.
El trabajo de reconversión de la línea hacia la Isla del Cerrito, así como las otras acciones que se ejecutan en la zona, forman parte de las obras que se planificaron de manera conjunta entre el equipo de trabajo de Secheep y el gobernador Jorge Capitanich, con la meta de mejorar, garantizar y elevar la calidad del servicio en cada localidad del territorio chaqueño.

Tiempo récord y trabajos complementarios
Los trabajos fueron realizados en tiempo récord. La tarea se inició en noviembre del año pasado y estaba previsto que se extiendan a lo largo de 2021. Sin embargo, el compromiso de los operarios de Secheep, permitieron acortar los plazos de estos trabajos que estaban previstos realizarse en varias etapas.
Además del reemplazo de los 45 kilómetros de líneas y el montaje y readecuación de la estación transformadora en la Isla del Cerrito el trabajo que se realiza abarca el cambio de crucetas; la construcción de nexos en 13,2 Kv y una línea de 7,6 Kv; la repotenciación con transformadores rurales nuevos.
Es importante destacar también, que la línea que abastece a la Isla del Cerrito proviene del Centro de Distribución ubicado en Margarita Belén. En dicha planta, Secheep instaló un transformador de 16 MVA que reemplazó a los dos de 5 MVA que serán reinsertados en la red de energía eléctrica de otras localidades.
